項目快訊: 第十三車貨物到達 水冷壁焊拼作業繼續進行

2022-12-07 745

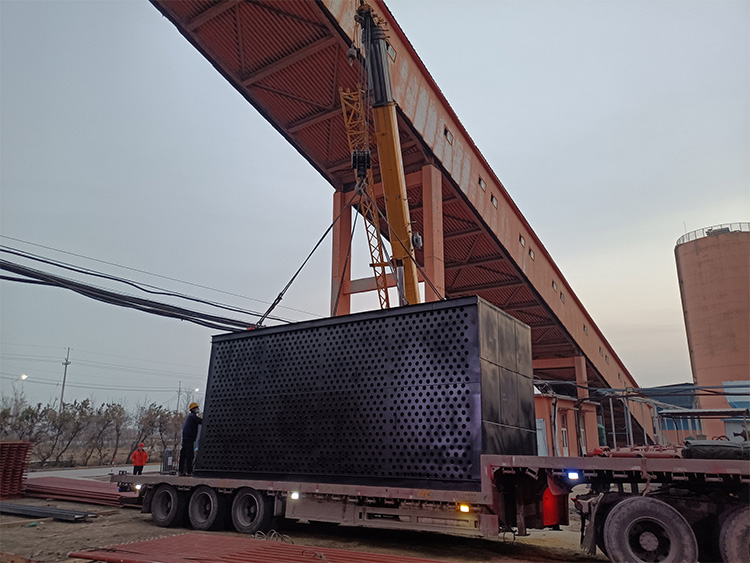

12月7日,運載空預器的第十三車貨物于今天下午到達,經消殺完畢后進入施工現場,項目組安排吊車和相關人員卸貨存放。

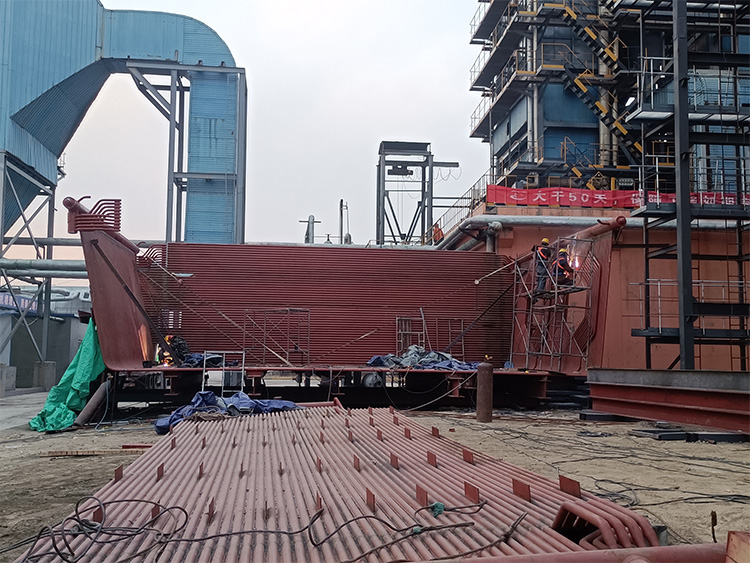

鍋爐項目施工現場內,鍋爐鋼架平臺步道和扶手繼續安裝,水冷壁組對及密封焊接也在加緊進行。

                                                                                                     撰稿人:李萍萍

上一篇項目快訊: 第十四車貨物到達 鍋爐鋼架完成90% 水冷壁組對完成80%

下一篇項目快訊: 第十二車貨物到達 水冷壁集箱繼續焊拼
